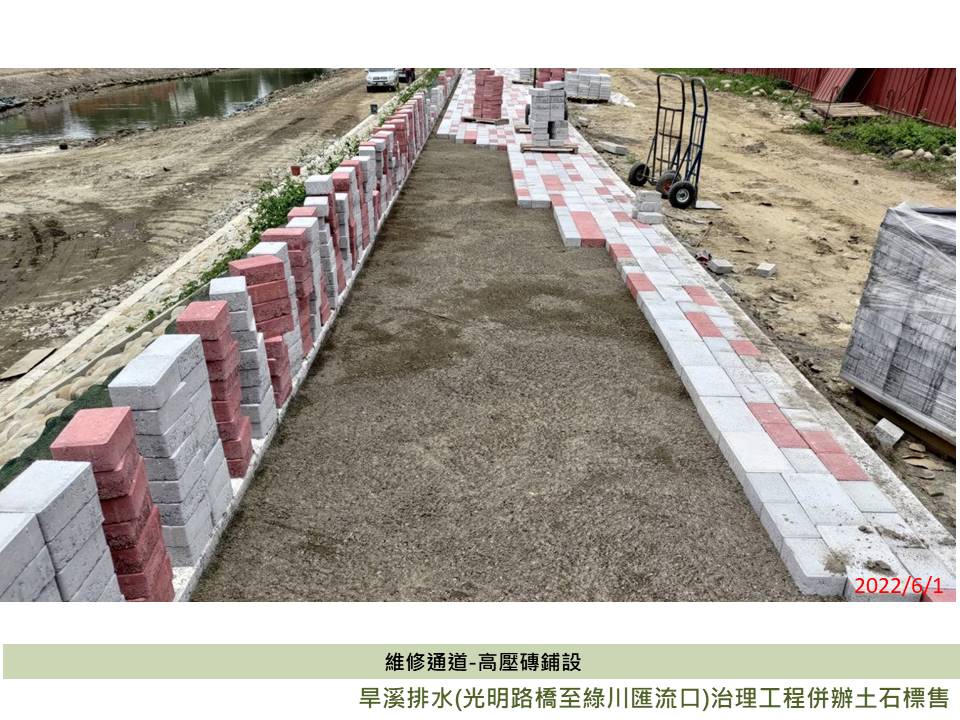

旱溪排水(光明路橋至綠川匯流口)治理工程併辦土石標售

工程概要1.土方作業(併辦土石標售):79,322m3。
2.半重力式護岸:1,828.55m;
3.混凝土砌石:6,632m2。
4.基礎格框:691.7m;
5.帶工6座。
6.集水井流入工2處、水利會流入工1處。
7.堤後排水278.14m。
8.護岸銜接段1處。
9.透水鋪面通道:3,266 m2。
10.周邊景觀及設施工程:1 式。
11.植栽工程:1式。
契約金額(千元)118890
實際進度(%)95
執行狀態施工中
開工日期1100207
預定完工1111029
承攬廠商磊高營造股份有限公司
監造單位經濟部水利署第三河川局
工程地點台中市烏日區
地理資訊

看地圖

執行機關經濟部水利署第三河川局
  • 次數內容 原因增(減)金額 原定契約金額變更後契約金額 核定日期
    1第一次預算修正 依預估及實際施作項目及數量辦理修正 1,042,838 118,890,000 119,932,838 2022-01-11
  • 次數理由 展延日期原預定完工日期 變更後完工日期核定日期
    11.政府政策改變影響工程施工者2.經核算「可展延日數」期間遇有非工作天之休息日及預估降雨日者 25天 2022-10-29 2022-11-23 2022-01-12
  • 活動名稱時間 地點內容 參與對象
    「旱溪排水前竹地區上下游段整治工程」第1場次公聽會 2019-11-13 臺中市烏日社區活動中心 為辦理辦理「旱溪排水前竹地區上下游段整治工程」辦理公聽會,詳細施工平面圖、用地範圍 及相關資料已張貼於會場,如對本案工程及用地取得有任何問題,於會中提出討論 第三河川局、台中農田水利會、臺中市議員林孟令服務處及土地所有權人及利害關係人等人
    「旱溪排水前竹地區上下游段整治工程」第2場次公聽會 2020-01-16 臺中市前竹社區活動中心 為辦理「旱溪排水前竹地區上下游段整治工程」,詳細施工平面圖、用地範圍 及相關資料已張貼會場,如對本案工程及用地取得有任何問題,於會中提出討論 臺中市議員林孟令服務處 、臺中市議員吳瓊華服務處、臺中市政府都發局、 臺中市政府建設局、臺中市政府地政局、臺中市政府水利局、臺中市烏日區公所、 臺中市烏日區前竹里辦公處、 臺中市烏日區五光里辦公處、臺中農田水利會、第三河川局及六、 土地所有權人及利害關係人
    (規劃階段)地方說明會 2015-01-30 社區活動中心 為決定規劃方向,進行深入溝通與共同協商,以達到政府與民間的共識。 會議中討論意見大多贊同初步調查內容及規劃方向,並提及希望能盡速整治旱溪排水,並且在整治同時能一併進行排水環境營造。 在地民眾 機關團體及社區大學
    (規劃階段)地方說明會 2014-10-14 社區活動中心 為決定規劃方向,進行深入溝通與共同協商,以達到政府與民間的共識。 會議中討論意見大多贊同初步調查內容及規劃方向,並提及希望能盡速整治旱溪排水,並且在整治同時能一併進行排水環境營造。 在地民眾 機關團體及社區大學
    在地諮詢小組會議 2019-08-28 本局第一會議室 會議中就1.生態保護、生態檢核作業方式、環境永續發展 2.新渠道完成,舊河道將回填,其生物及棲地如何順利移轉等議題,凝聚共識,後續將委員所提意見納入考量,並於設計審查會議中說明辦理情形,並請配合政策將生態檢核成果及民眾參與資訊公開。 邀請生態協會及地方聯盟等NGO團體及水利署專家學者等擔任委員
  • 活動名稱時間 地點內容 參與對象
    111年第1次行政透明推動小組會議 111年4月28日 本局第一會議室 召開本年度第1次行政透明會議 由本局蘇召集人柄源主持, 各課室主管及行政透明小組窗口等人共同參與討論
    111年第2次行政透明推動小組會議 111年8月1日 本局第一會議室 召開本年度第2次行政透明會議,共同討論前次會議主席指(裁)示事項辦理情形,及「110年9月迄今有關行政透明、資訊公開、民眾參與、為民服務等作為,並依時上傳本局全球網相關網頁」 由本局劉召集人敏梧持, 各課室主管及行政透明小組窗口等人共同參與討論
